国网福州供电公司:重载无人机助力线路工程高效施工
首页>专题
来源:东南产经网 发布时间:2026/8/17 浏览:449070

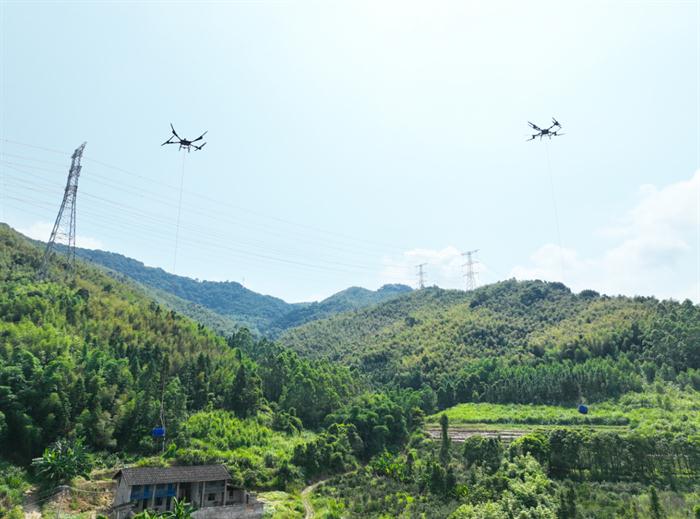

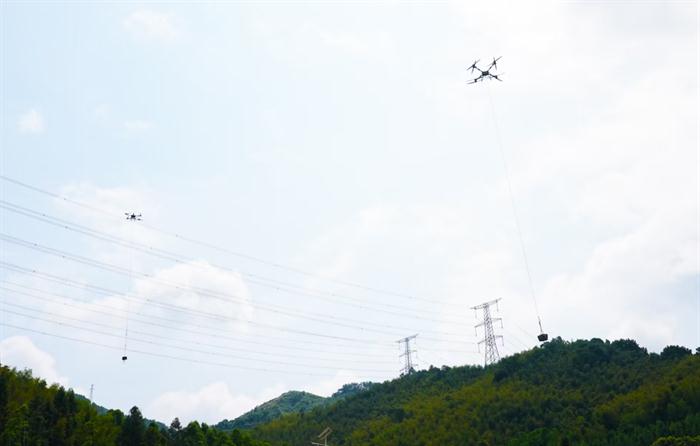

8月14日,在福建福州关西至寿山110千伏线路工程23号塔施工现场,操作手操作着两台重载无人机有序配合、交替起降,精准将各类塔材从材料堆放区分批运送至指定塔基作业点位,通过双机协同作业,切实提升山地输电工程物资转运效率,有效推进了工程施工进度。

福州多山地丘陵、地形起伏较大,辖区多数输电塔基地处深山区域,大型运输车辆难以直达塔基,一直是制约山区电网建设推进的难点。以往塔材上山依赖大量人力转运,不仅耗时费力、效率偏低,山地人工作业安全风险较高,还易对周边山林生态造成扰动,推进机械化、智能化施工是电网绿色高效建设的必然趋势。

“关西至寿山110千伏线路工程新建线路路径总长13.681千米,共计新建铁塔35基,施工过程中我们运用重载无人机转运铁塔施工塔材,仅需2分钟,便可将数百公斤塔材运送至200米左右的高空作业点位,单日可完成1基铁塔十余吨塔材的运输作业,既安全又高效。目前已完成11座铁塔组立工作,工程预计9月底建成投运,投运后可有效提升福州北部山区的供电可靠性。”国网福州供电公司项目经理陈聪伟介绍道。

相较于传统运输模式,双机协同吊运优势尤为突出。两台重载无人机交替运行、无缝衔接,不受复杂地形地貌制约,依托精准飞行控制系统与先进导航技术完成物资吊运,现场仅需少量人员开展地面操控、塔材装卸,大幅减少进山转运人力投入,有效规避山地人工作业安全风险。同时,无人机运输无需修筑临时施工便道,最大程度减少对山林植被的破坏和区域生态的干扰,实现电网工程低碳绿色施工。

此次重载无人机的成功应用,进一步拓宽了无人机技术在电力基建领域的应用场景,有效破解山区输电工程物资运输难题。下一步,国网福州供电公司将持续应用新型机械化装备,推动电网施工向智能化转型,服务区域电网高质量建设。(陈蒸 邵淑婉 陈德钧)
